ANRE a publicat pe site situația proiectelor de producere a energiei electrice din surse regenerabile, valabilă la data de 1 august 2025, iar proiecte cu o putere instalată totală de aproape 6.800 MW au primit toate avizele, potrivit datelor comunicate de instituție.
Numărul de proiecte autorizate, deci cele care au cele mai mari șanse să fie finalizate, este încă foarte mic comparatic cu numărul de proiecte aflate în faze incipiente, pentru care s-au obșinut avize tehnice de racordare (ATR).
Astfe, la data de 1 august, conform ANRE, în România sunt înregistrate 1.283 de proiecte cu avize tehnice de racordare valabile, însumând peste 62.300 MW. Dintre acestea, 834 de proiecte au contracte de racordare ( aproximativ 40.000 MW) și 468 de proiecte au și autorizație de construire (18.737 MW).
Însă doar 163 de proiecte, cu o putere instalată de 6.772 MW au contracte de racordare încheiate, autorizații de construire și autorizații de înființare emise de ANRE, deci sunt complet autorizate. ANRE arată că 48 de proiecte includ instalații de stocare a energiei (2.351 MW), dintre care 11 urmează să fie puse în funcțiune chiar în 2025.
“Comparativ cu situația raportată la 1 iulie 2025, se constată o creștere de 0,23% a numărului de avize tehnice de racordare valabile, de 4,25% a contractelor de racordare, de 7,95% a proiectelor cu autorizație de construire și de 5,16% a proiectelor cu toate autorizațiile, inclusiv de înființare emise de ANRE”, mai arată instituția.

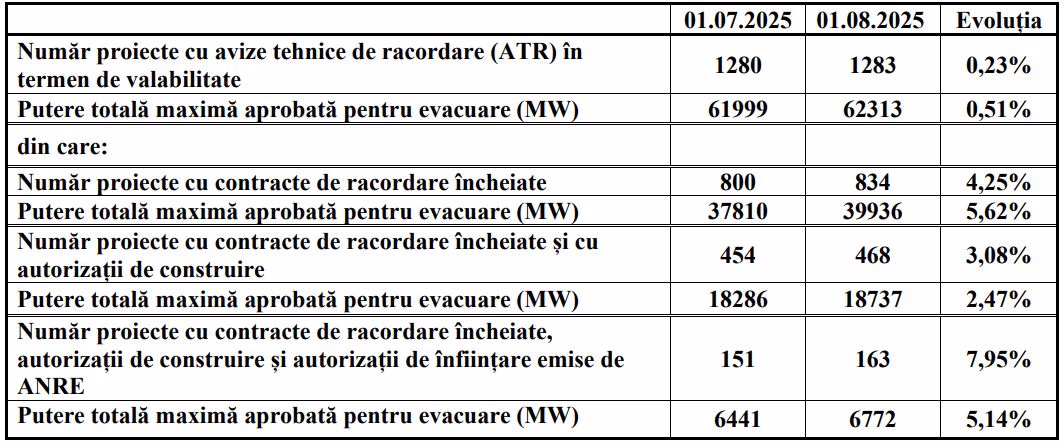

Iată evoluția numărului de proiecte și puterea instalată:
